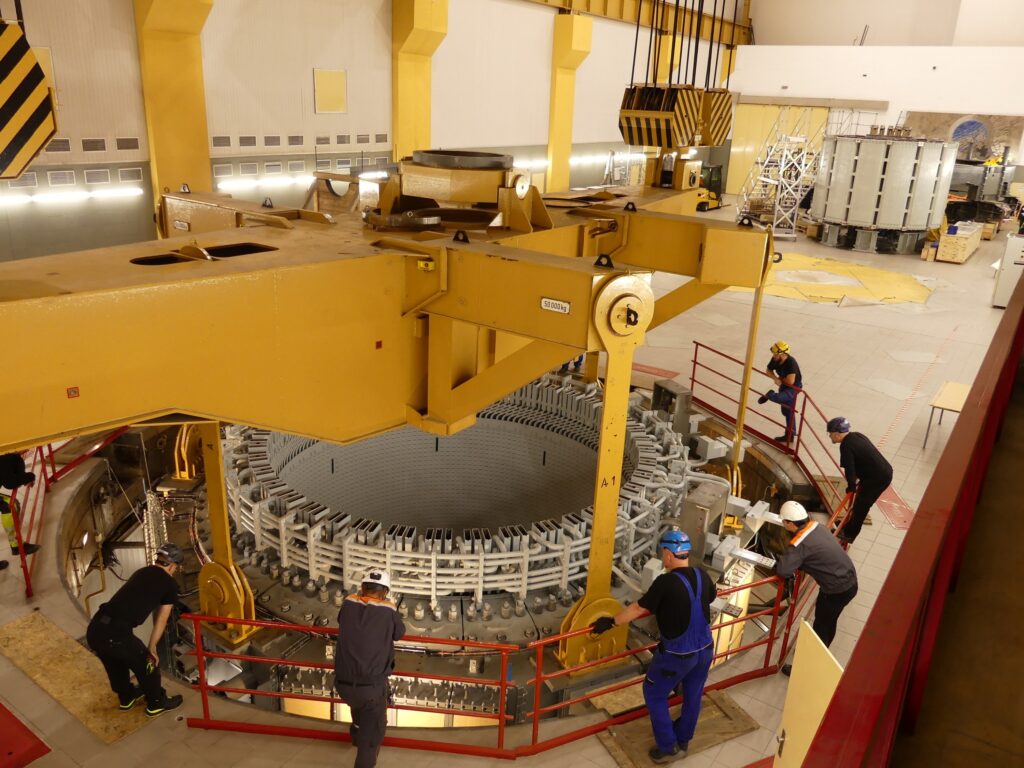

Energetická firma ČEZ dokončila nejnáročnější část modernizace vodní přečerpávací elektrárny Dlouhé stráně. Ta spočívala v uložení opraveného 280tunového statoru a 410 tun vážícího rotoru zpět na pozici do soustrojí TG1. Na každou operaci museli technici použít dva mostové jeřáby, z nichž každý má nosnost 250 tun, a spojit je speciální traverzou.
V rámci modernizace experti vyměnili statorové vinutí a celé soustrojí vystředili. Proběhla také modernizace buzení a řídícího systému elektrárny i oprava hydromotoru, teď se postupně dokončují další opravy a drobnější investice v celém areálu elektrárny.
„Byl to opravdový majstrštyk. Vše se povedlo na jedničku a tak letošní investice a opravy pomalu spějí k úspěšnému závěru,“ uvedl ředitel elektrárny Ludvík Štrobl.
Do oprav a investic Dlouhých strání ČEZ letos a vloni vložil více než 800 milionů korun. Souvisí to s postupnou obnovou důležitých částí turbosoustrojí, která slouží už téměř 30 let. Hlavním cílem je zajistit i do budoucna spolehlivý provoz elektrárny, která je pro českou energetiku stále významnější. Vedle vykrývání ranních a večerních energetických špiček se nyní Dlouhé stráně mnohem častěji využívají jako akumulátor energie, který slouží k zajištění rovnováhy v přenosové soustavě v souvislosti s rostoucí výrobou elektřiny z obnovitelných zdrojů.

Záloha pro blackout
Přečerpávací vodní elektrárna Dlouhé stráně, jejíž strojovna i další technologie jsou hluboko pod zemí, slouží jako obrovský akumulátor elektrické energie. Má také certifikace na službu black start, která by v případě blackoutu umožnila obnovit napětí v přenosové soustavě takzvaným podáním napětí do Elektrárny Chvaletice. A stále větší význam elektrárny spočívá i ve stabilizaci soustavy, v níž roste podíl obnovitelných zdrojů energie.
Skupina ČEZ se proto pravidelně věnuje modernizaci elektrárny. Například v roce 2023 investovala do zvýšení bezpečnosti a spolehlivosti provozu 111 milionů korun, v roce 2022 to bylo 60 milionů korun. V roce 2021 energetici zvýšili provozní hladinu horní nádrže o 70 centimetrů, což umožňuje v jednom výrobním cyklu uložit přibližně o šest procent elektřiny více než dříve.
Necelých dvacet let výstavby a téměř třicet let provozu
Výstavba elektrárny byla zahájena v květnu 1978. Na počátku osmdesátých let však byla z rozhodnutí centrálních orgánů převedena do útlumového programu. V roce 1985 došlo k modernizaci projektu a po roce 1989 bylo rozhodnuto stavbu dokončit. Do provozu byla elektrárna uvedena v roce 1996.
Horní nádrž je s podzemní elektrárnou spojena dvěma přivaděči, každým pro jedno soustrojí. Přivaděče mají délku 1547 metrů a 1499 metrů. Elektrárna je spojena s dolní nádrží dvěma odpadními tunely o průměru 5,2 metru. Tunely jsou dlouhé 354 a 390 metrů. Dolní nádrž se nachází na říčce Divoká Desná. Nádrž má celkový objem 3,4 milionu kubických metrů, výšku hráze 56 metrů a kolísání hladiny dosahuje 22,2 metru. Horní nádrž se nachází na hoře Dlouhé Stráně v nadmořské výšce 1350 m. Má celkový objem 2,72 milionu metrů krychlových. Technologický proces zajišťují dvě reverzní turbosoustrojí, každé o výkonu 325 MW. Výkon reverzní turbíny při čerpadlovém režimu činí 312 MW.
